|
 |
Arbogaarbetena 11/11 1942 - 12/4 1946
Text Åke Sernler Webbearbetning Roland
Persson
En intervju som gjordes 1984 med platschefen Lennart Hägglund
finns här.
Klicka på bilderna så
visas dessa i större format!
|
|

Lennart Hägglund vid sitt arbetsbord i
Kontorsbaracken. Ingenjör Hägglund var chef för Arbogaarbetena |

Rekognosering |

Vy över området |
|

Vagnar på väg till Stentippen |

"Futten" namnet på Matserveringen
|

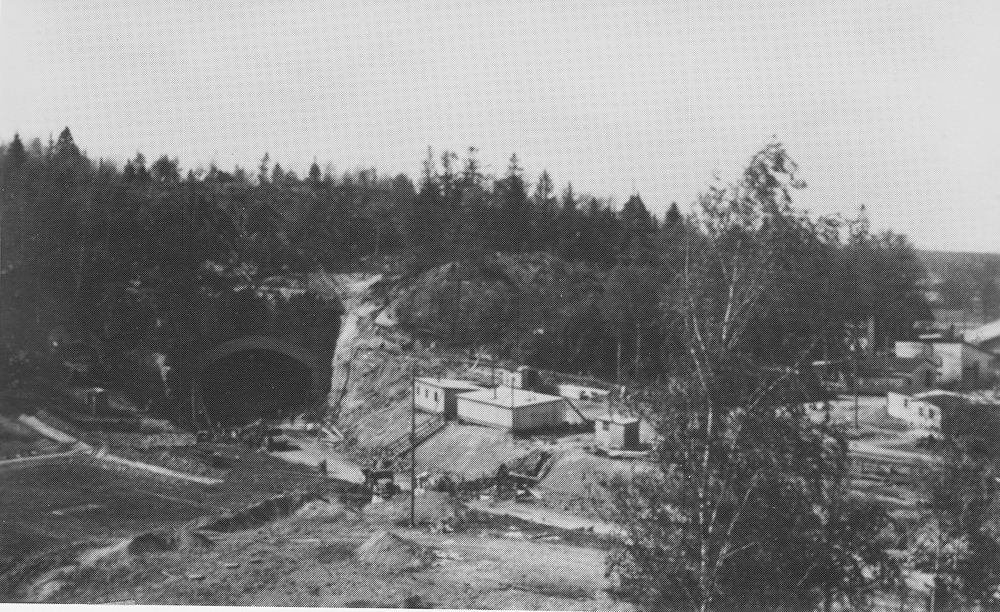

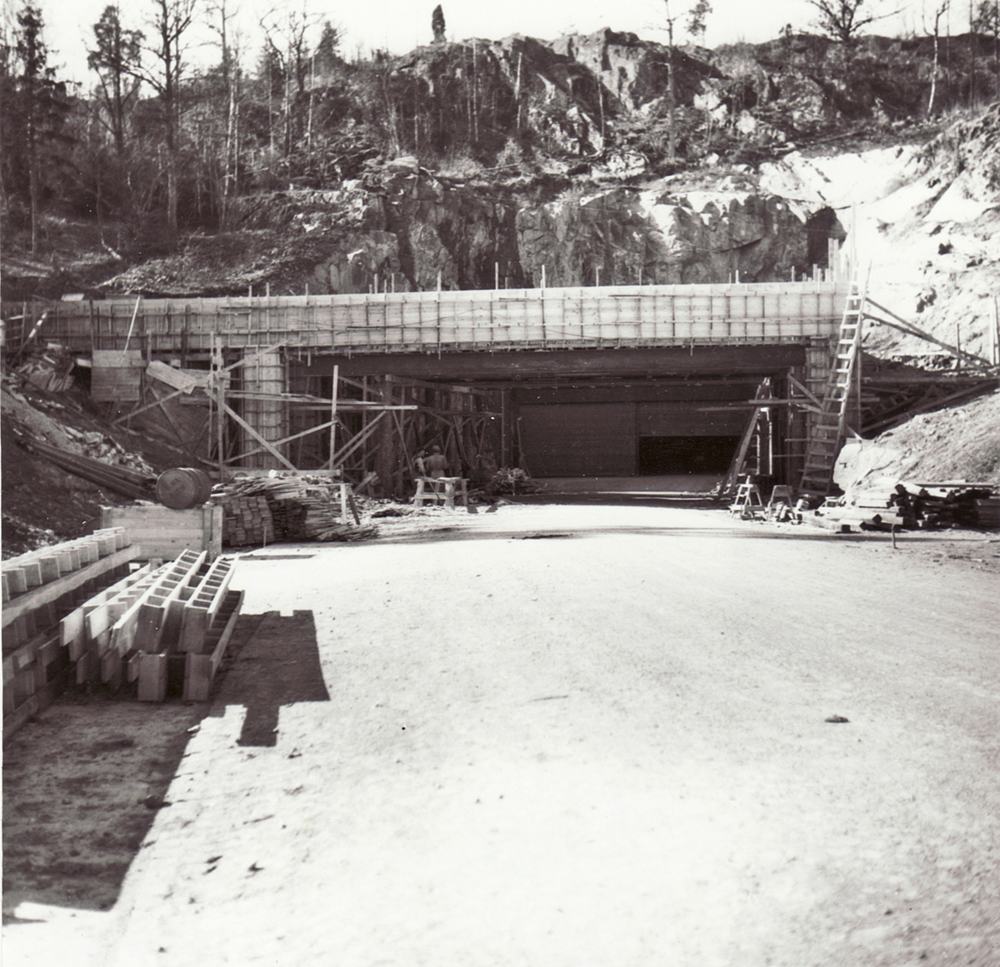

Bergsinfarten |
|

Arbetsbodar på området
|

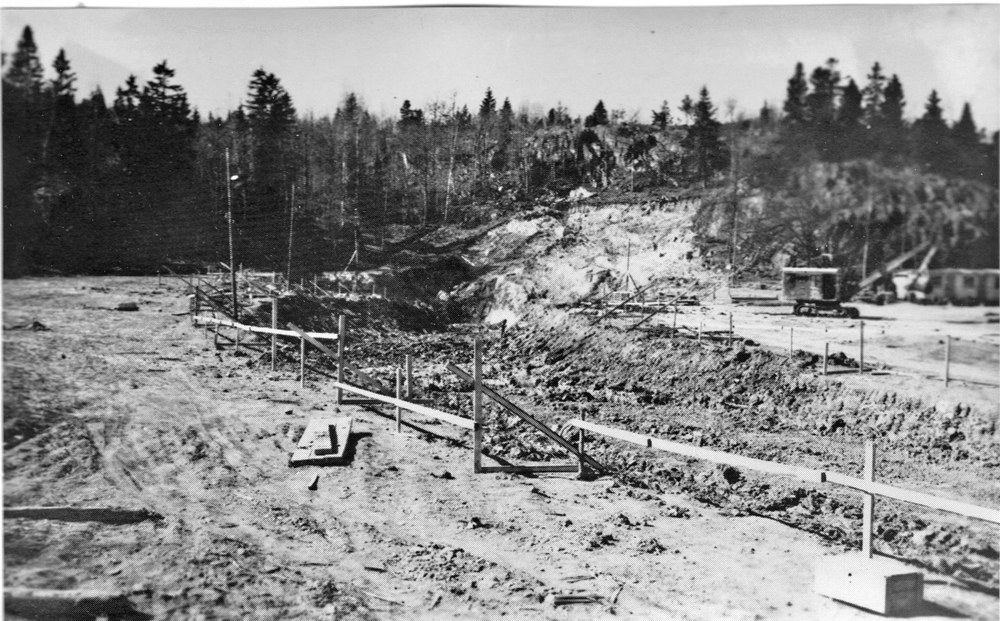

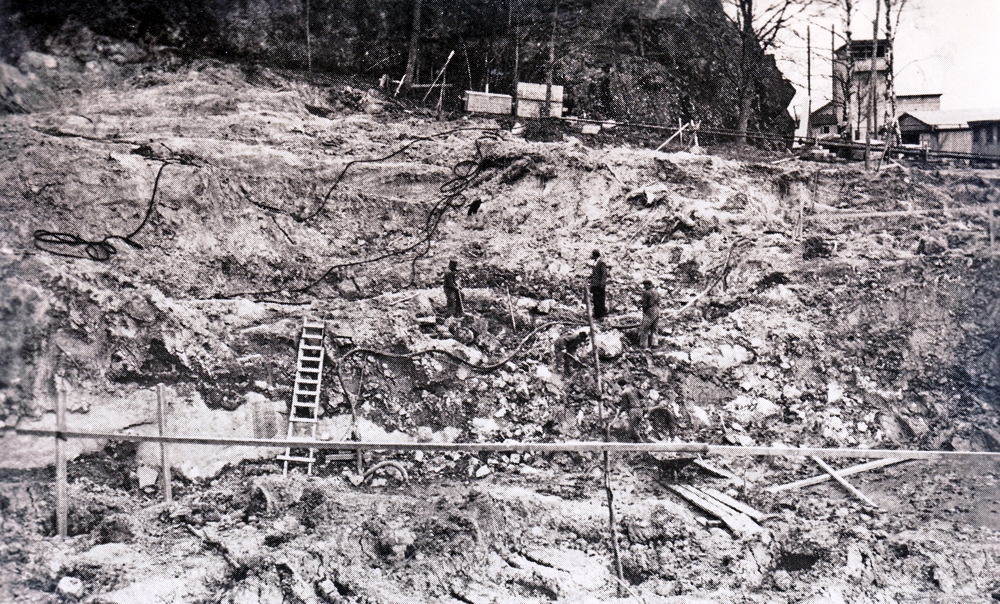

Rensning av berget... |

...före sprängning av infarten |
|

Specialtillverkade transportvagnar av Norbergstyp
lastade med sten på väg till stentippen |

Tunnelinfarten sedd från fältet |
t
Infart till huvudtunneln med fläkt för utsugning av spränggaser |
|

Infart till huvudtunneln |

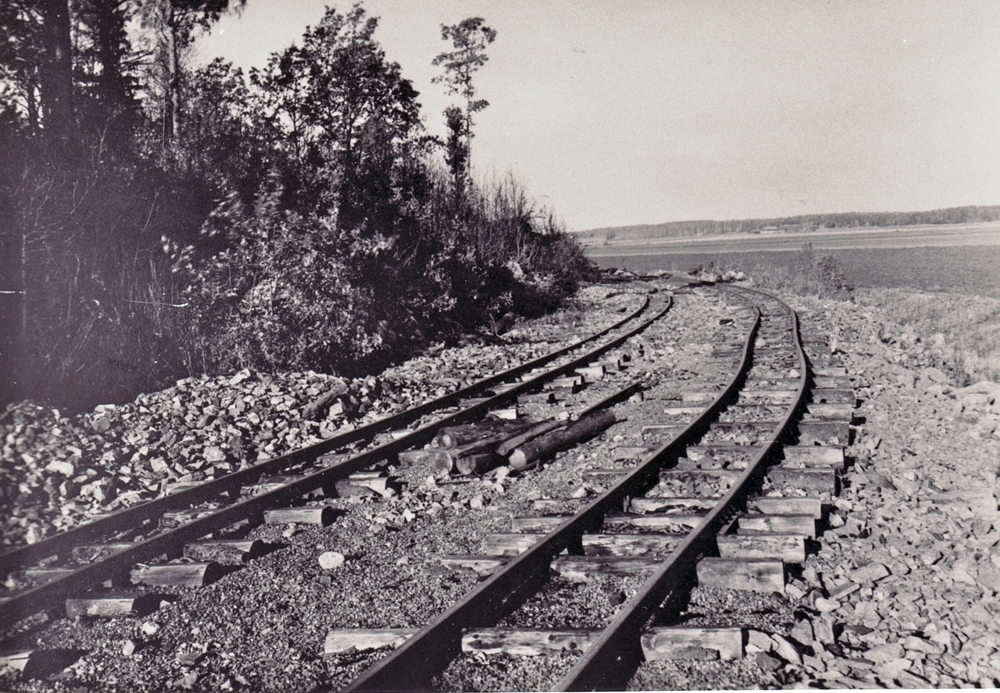

Järnväg till tipp
|

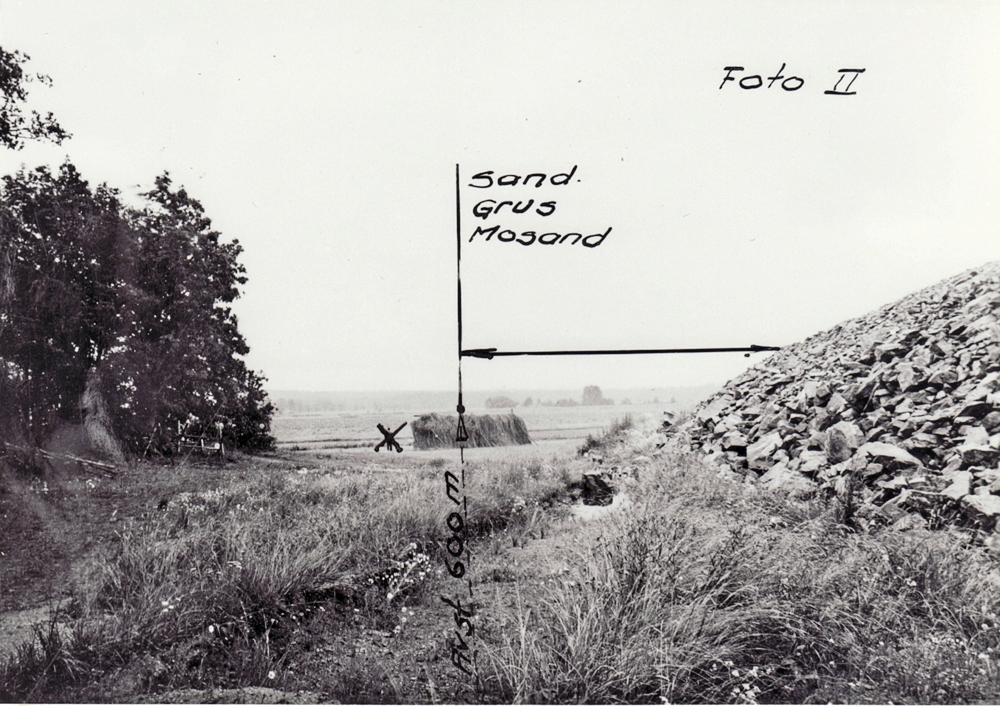

Stentippen sedd från flygfältet
|
|

Specialtillverkade transportvagnar av Norbergstyp |

Stentippen, Säterbovägens förskjutning vid släntens nedre del (gamla
vägsträckningen)
|

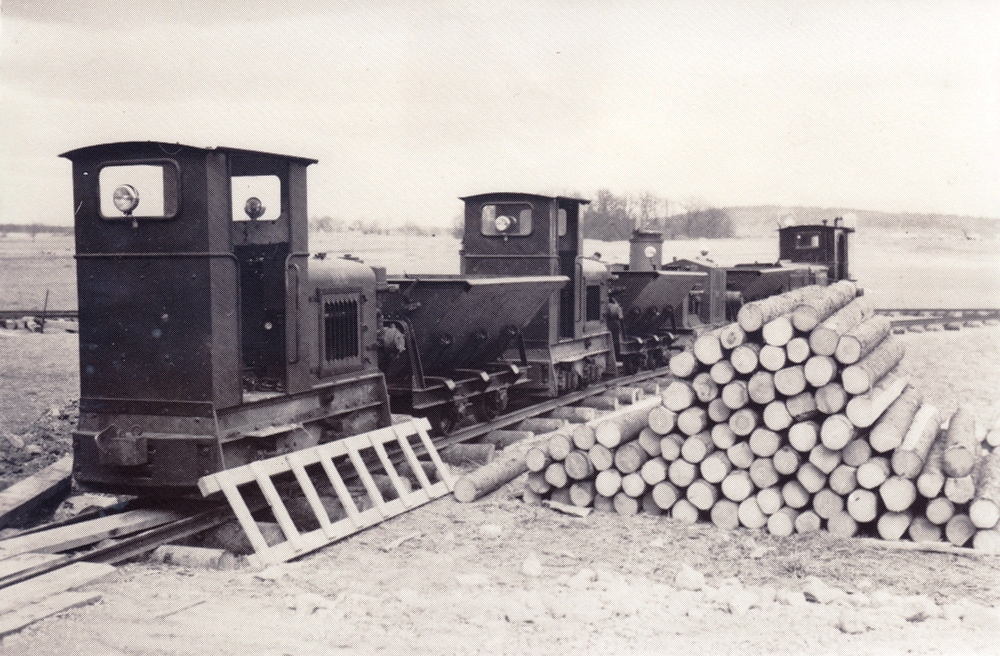

Loken som drog vagnarna |
|

Tågsätt under tippning |

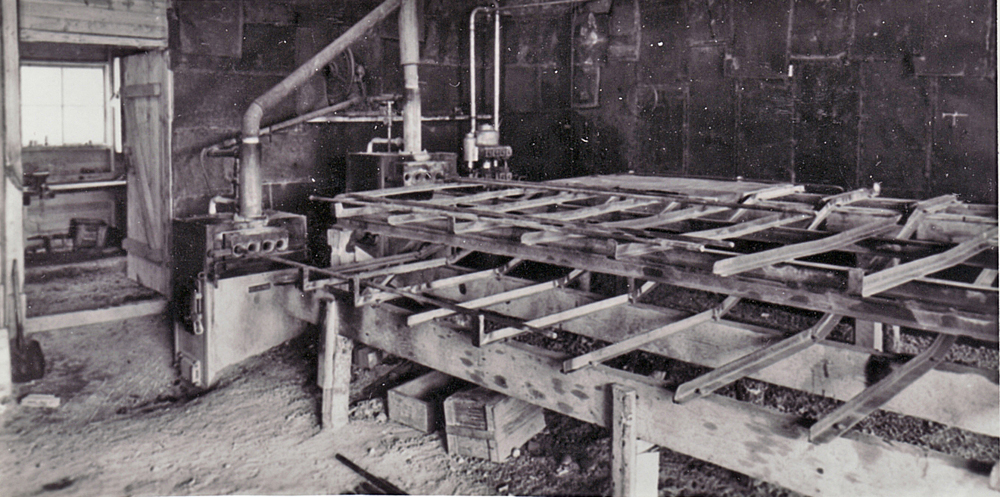

Borrsmedja |

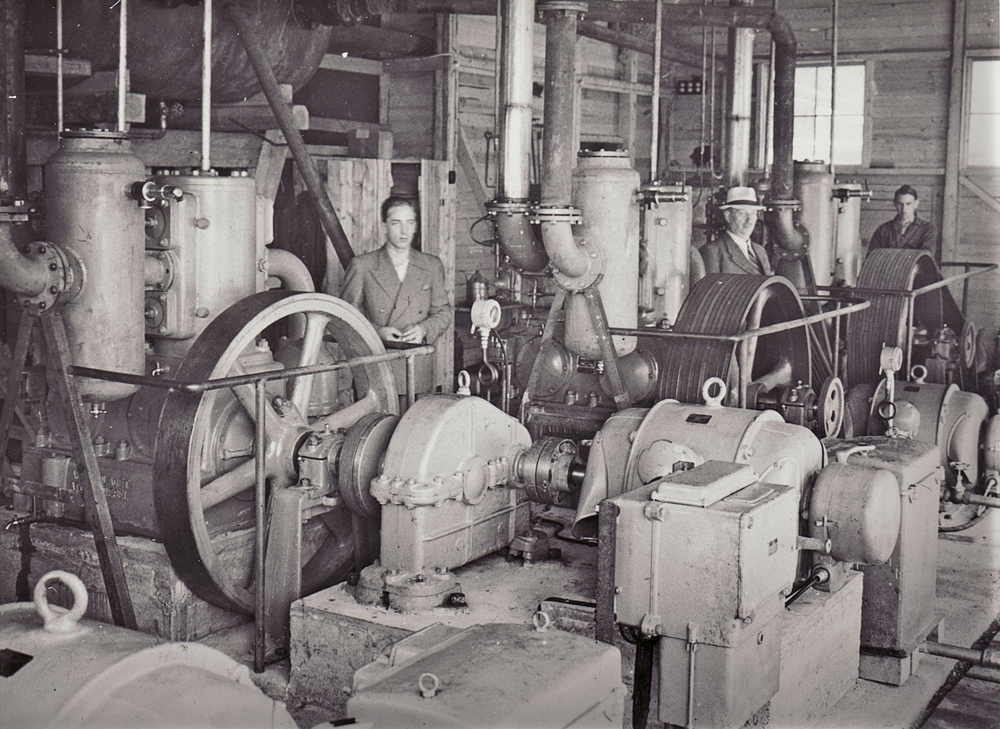

Kompressorstation för bergmaskiner vägg i vägg med smedjan. 4
kompressorer med kapacitet 48 m3/min och 7 kg arbetstryck
|
|

Transformator för byggström
|

Borrarlag |

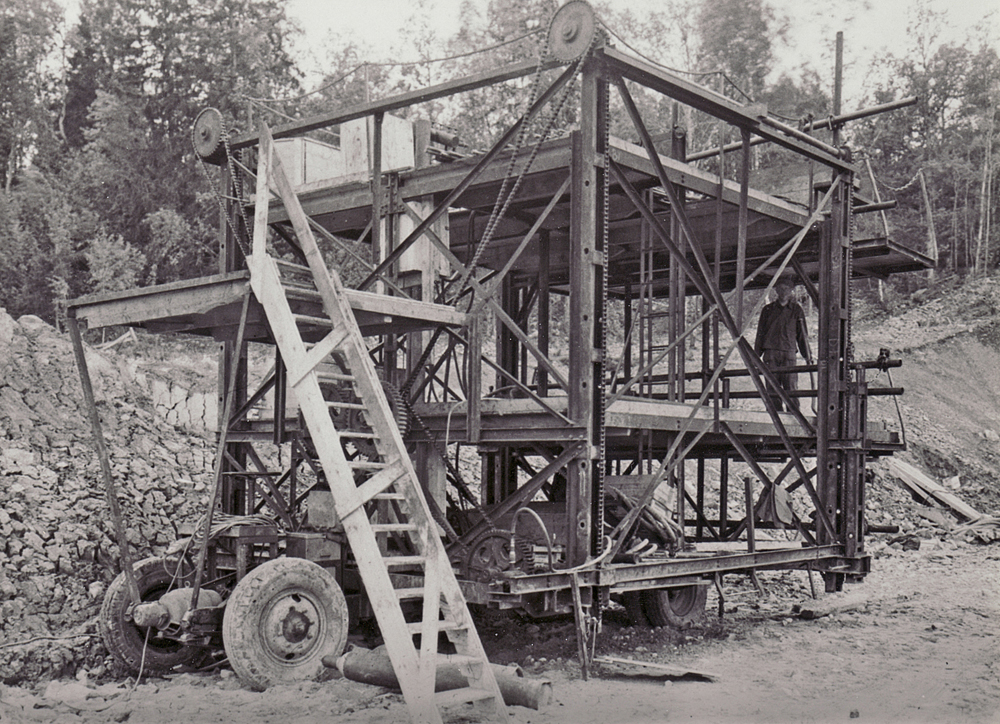

Borrställning under montage |
|

Sprängsalva färdig för utlastning |

Tunnelgavel med sprängmassor nästan färdigtutlastade (Lägg märke till
märkena ej helt utgångna borrhål)
|

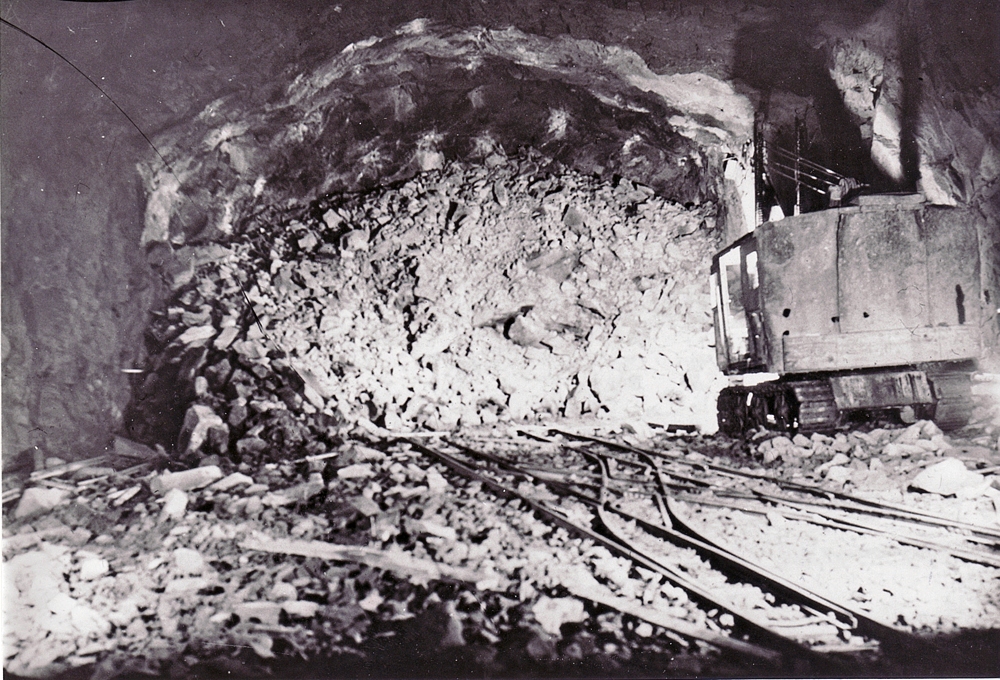

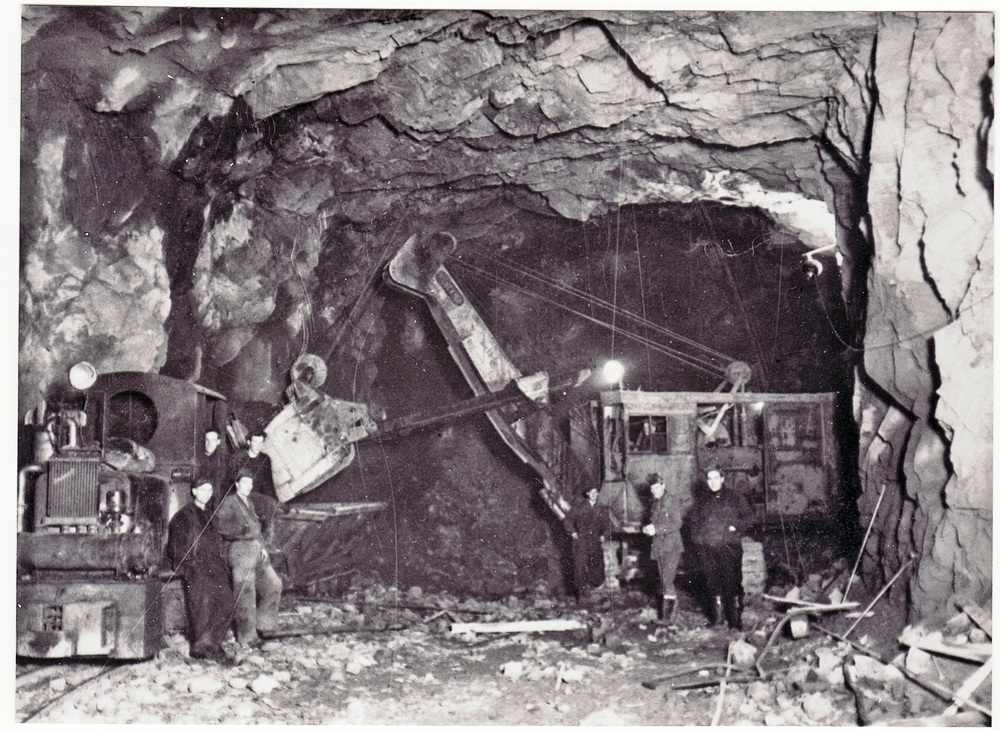

Utlastning klar |
|

Förstärkning av tunnelmynning mot huvudtunnel. (För undvikande av "hörnras")
|

Huvudinfart till tunnlarna med reversibel friskluftfläkt. Kapacitet
20.000 m3/tim
|

Huvudinfarten skärmad för kalldrag |
|

Infart till huvudtunneln med fläkt för utsugning av spränggaser |

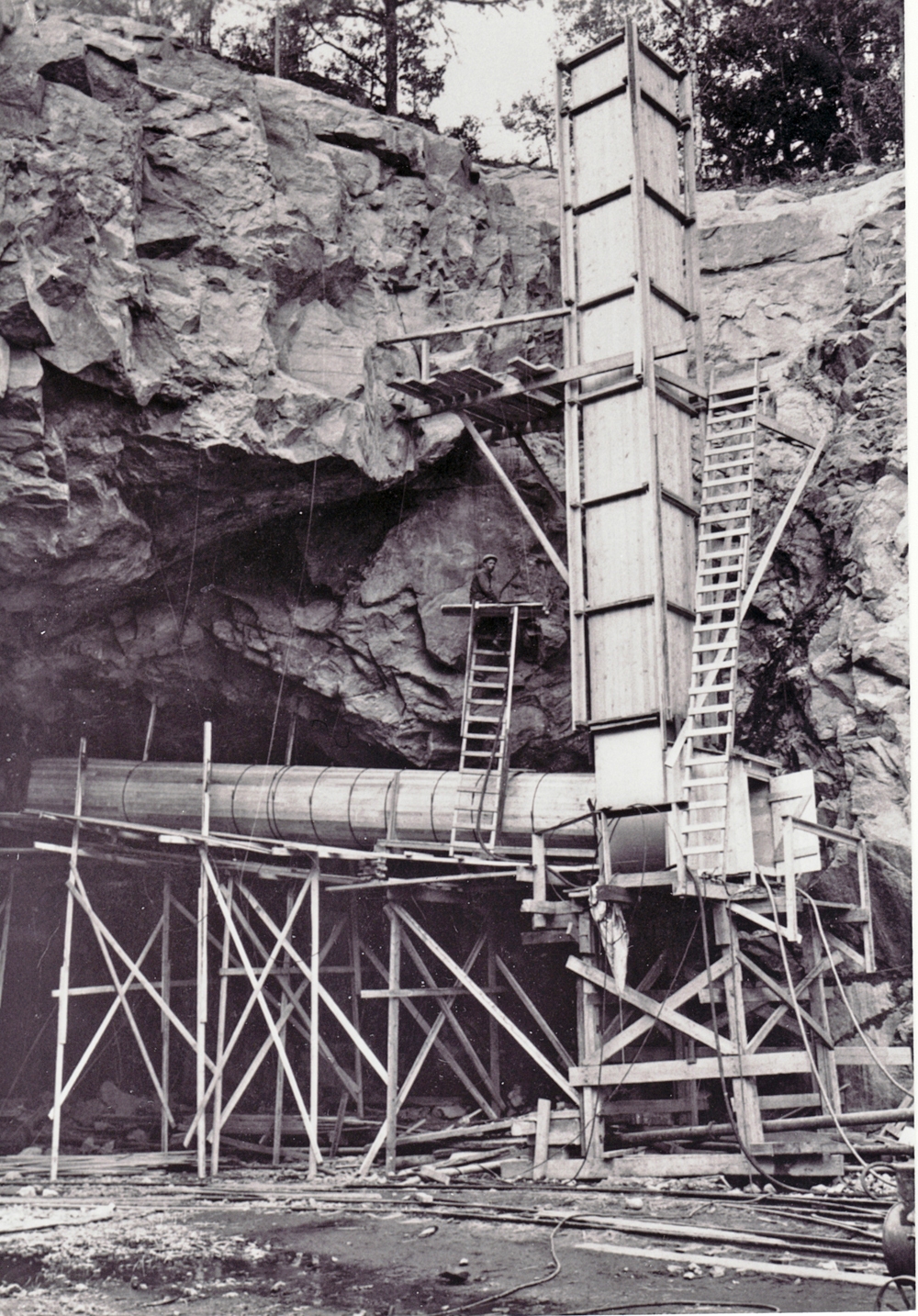

Fläkten i närbild |

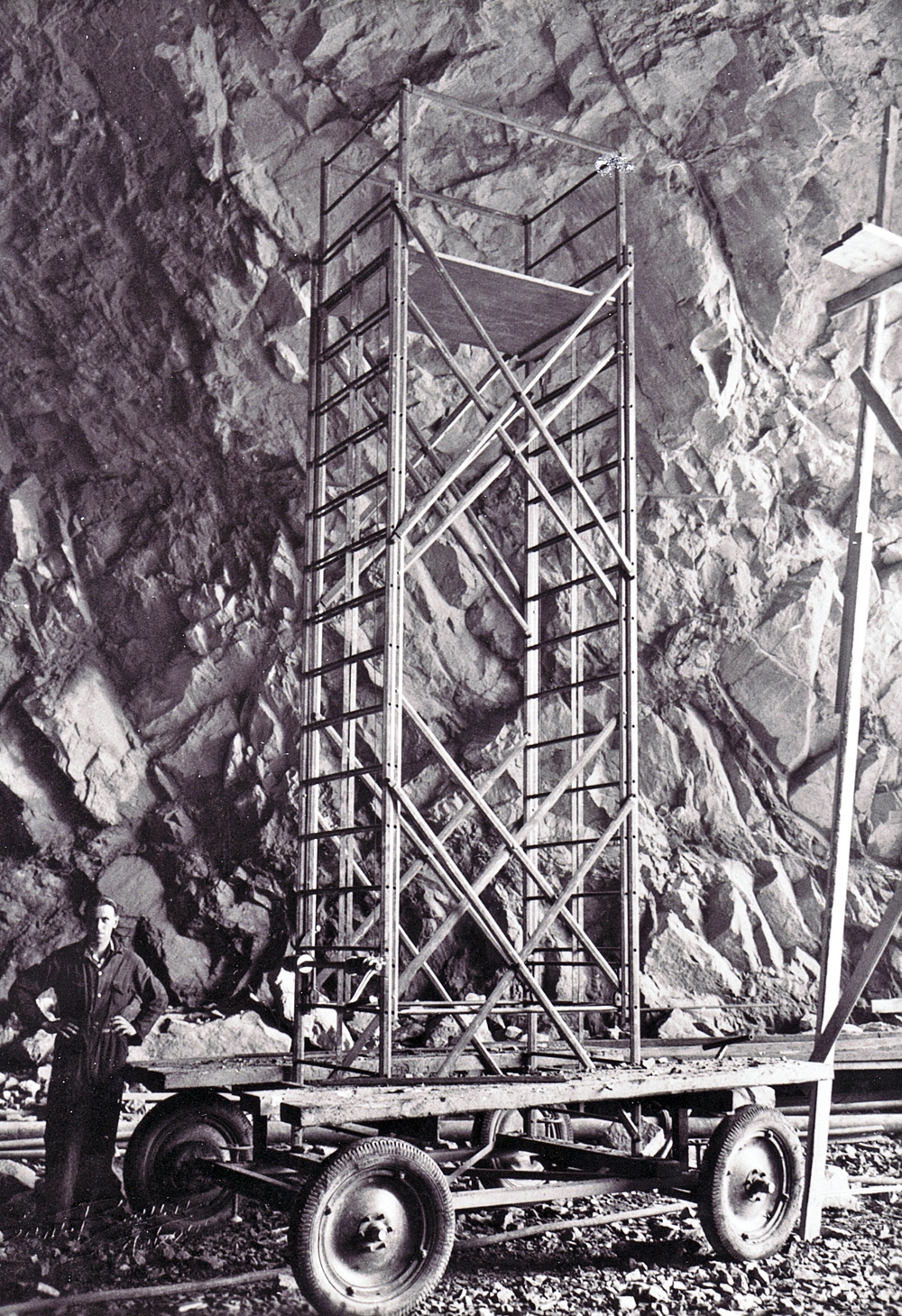

Ställning för skrotning av tunneltak. Höj och sänkbar
|
|

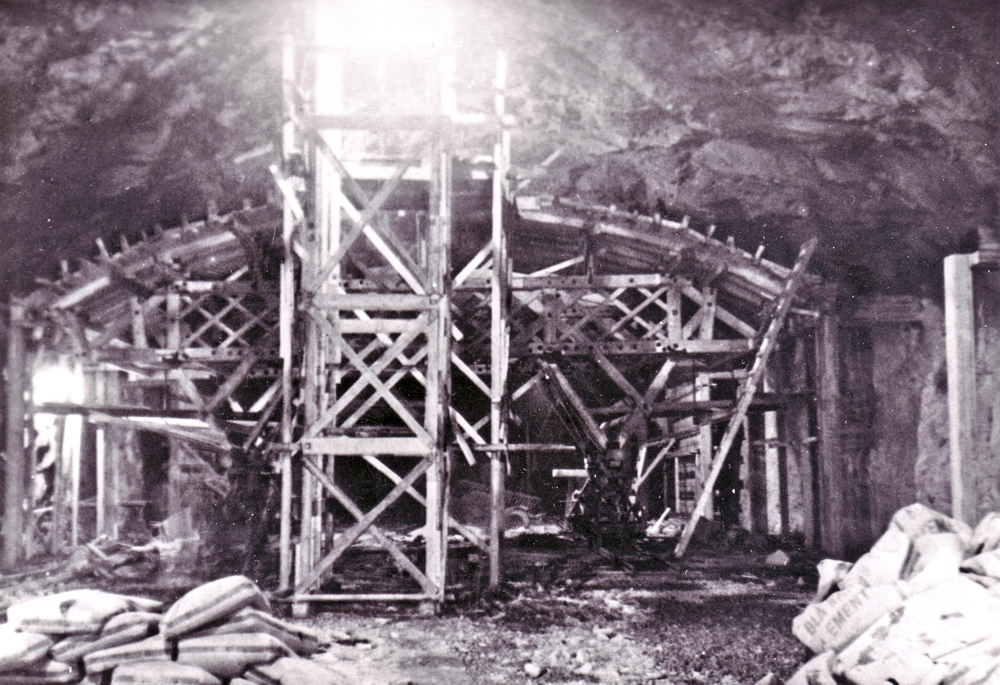

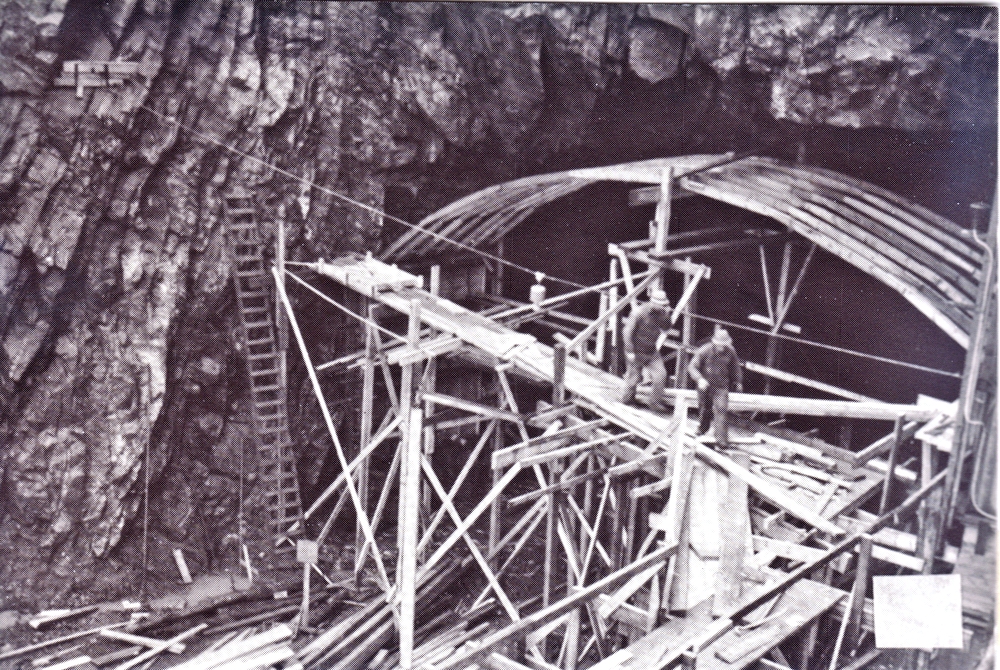

Fast valvform för... |

...mindre tunnlar |

Beskriven valvform. Bredd 6m, längd 12m. Formen flyttbar
|
|

Formsättning för bjälklag i tvåvåningstunnel. (OBS domkrafterna på
golvnivå som gör formen höj- och sänkbar.
|

Färdiggjutet bjälklag i sidotunnel |

Utfartstunnel vid CFA |
|

Den fotografiska metoden som Lennart Hägglund uppfann
|

Del av gårdsplan vid rör- och kabeldragning |

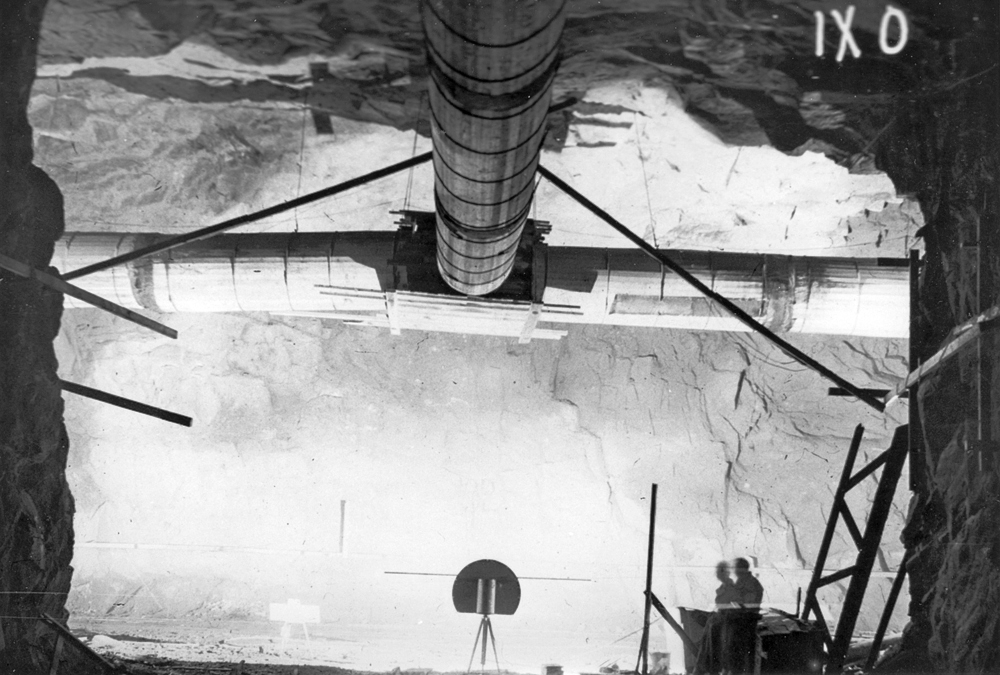

Ventilationstub vid tunnelkorsning |
|

Plan valvform
|

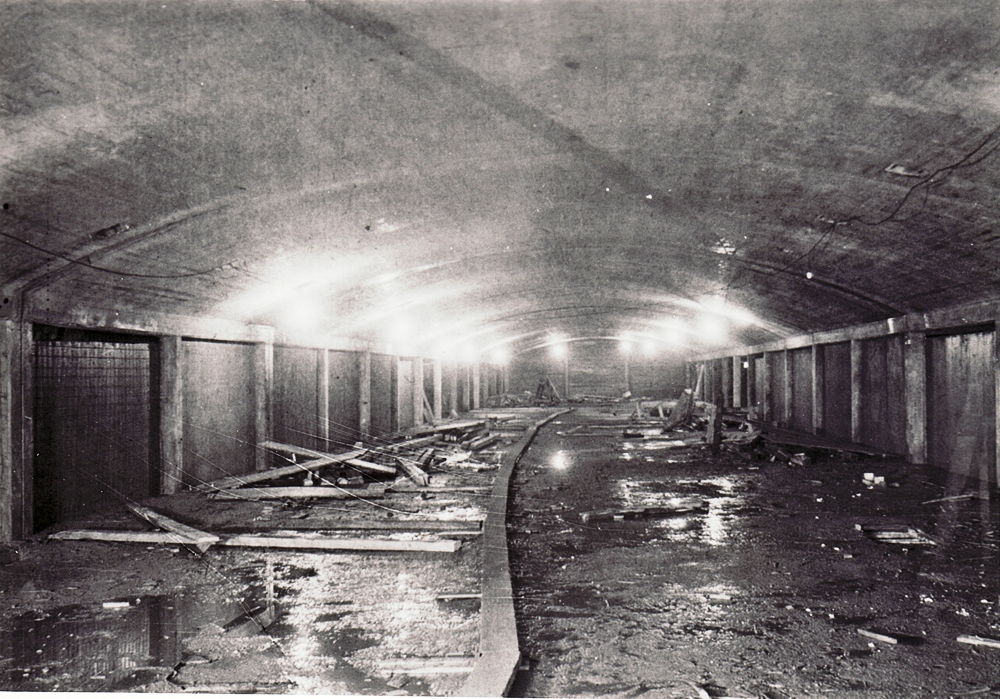

Övervåning i sidotunnel. Allt gjutet
|

I slutskedet av tunnelbygget |
Byggnader ovan jord
|
|

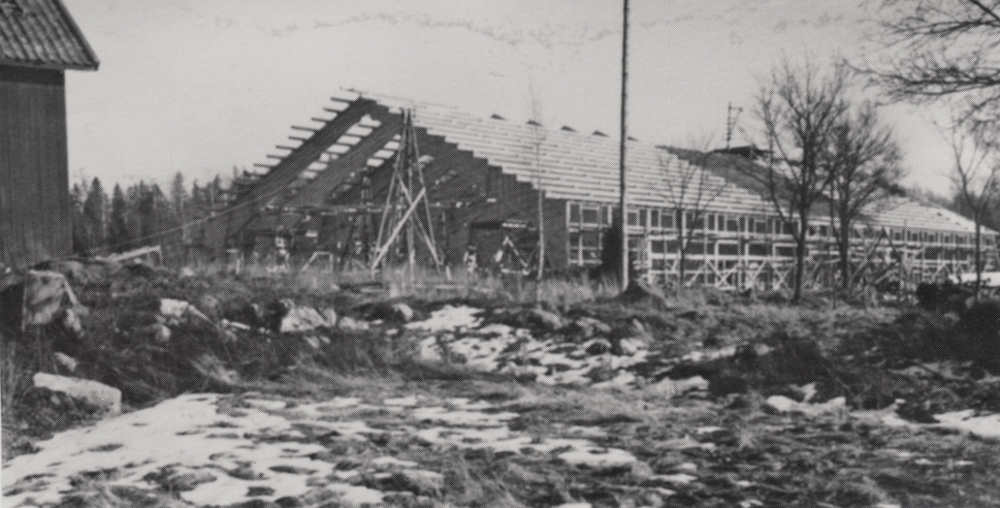

Monteringshallen (nuvarande byggnad 6)..... |

...under uppbyggnad 1944 |

Monteringshallen klar |
|

Administrationsbyggnaden 1945 |

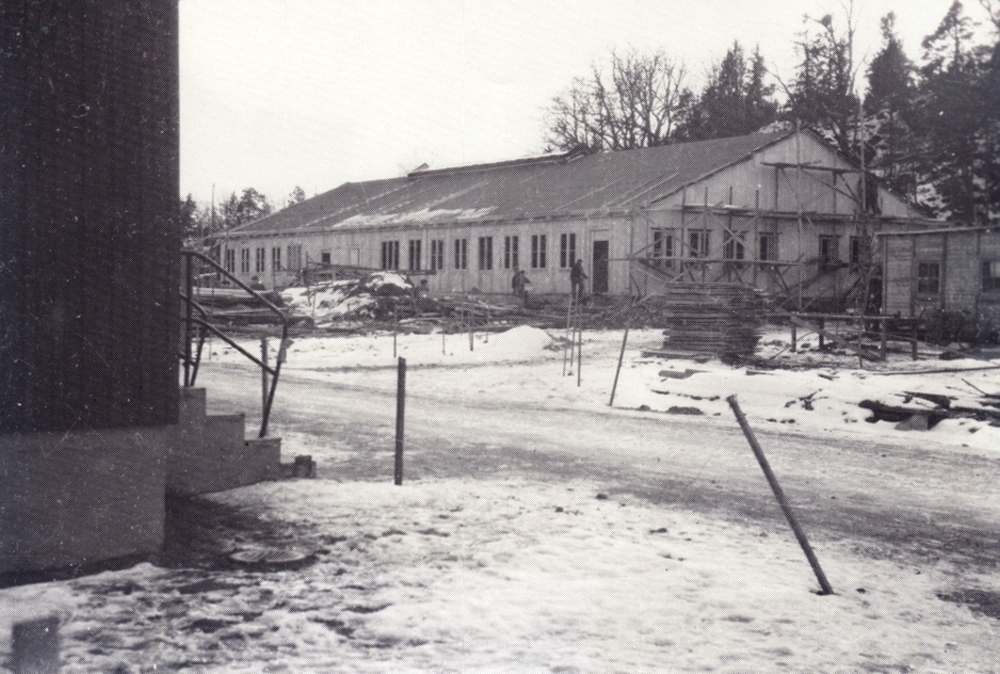

Mässen 1945 |

Brandstationen 1945 |
|

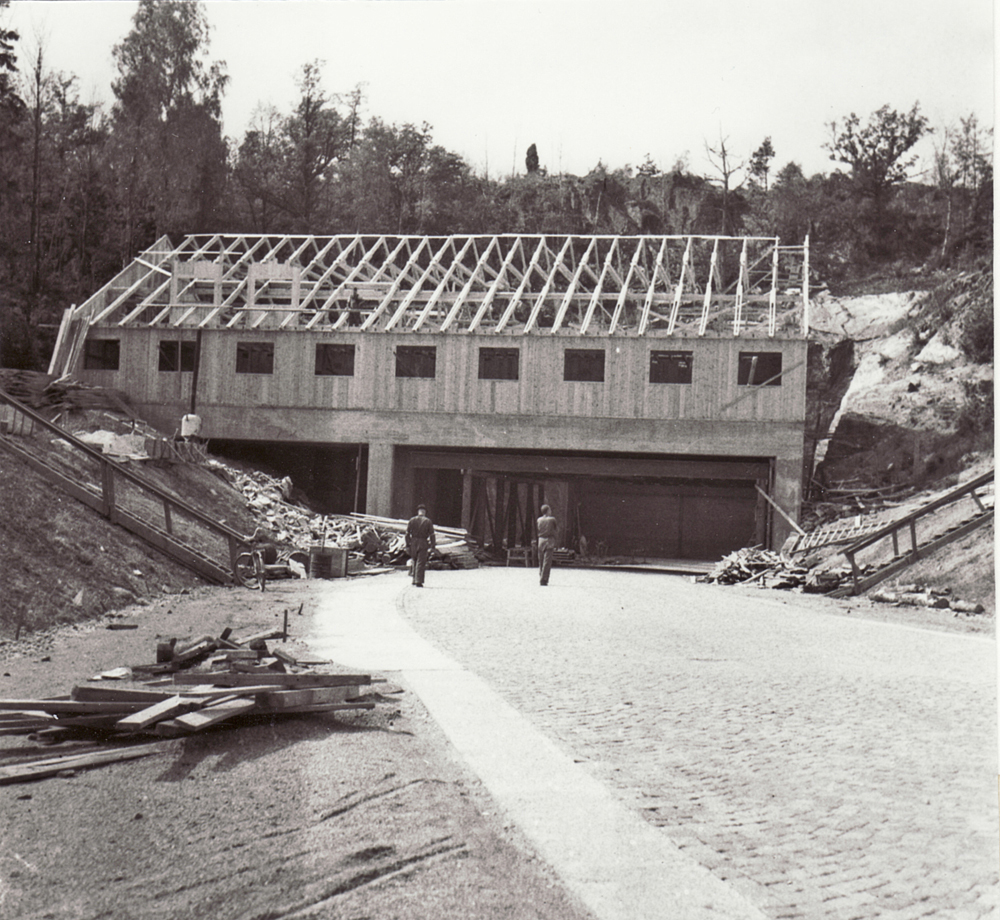

Bergsinfarten med....
|

......Personalbyggnaden.... |
.

...under uppförande år 1947 |
|

Personalbyggnaden år 1948 |

Personalbyggnaden 1983 |
|
